Les opérations de déstockage ont été conduites en 7 étapes entre mai 2014 et octobre 2017.
Étape 1 : travaux préparatoires
- remises à section (élargissement et approfondissement des galeries) pour permettre le transport sécurisé des colis au sein des galeries
- aménagement des aires d’entreposage au fond (-550 m) comme au jour (surface)
- création de surfaces pour de nouveaux locaux et de parkings afin d’accueillir les personnels des entreprises de travaux
- mises au point de mesures de sécurité avec le Service Départemental d’Incendie et de Secours du Haut-Rhin pour préparer au mieux les interventions des pompiers au fond en cas d’accident ou de feu
- essais de déstockage « à blanc »
Étape 2 : déstockage partiel
Ce fut l’opération la plus délicate pour les opérateurs. Elle a consisté à extraire les colis (parfois coincés), à les reconditionner systématiquement pour permettre leur transport vers le site de restockage, à restocker les colis déplacés mais non déstockés en maintenant une traçabilité rigoureuse, à sortir les colis de chaque bloc, à renforcer le soutènement et à rectifier le sol des galeries pour permettre une bonne circulation des engins.
Étape 3 : transport souterrain en camion
Depuis les galeries de stockage jusqu’au pied du puits Joseph.
Étape 4 : entreposage intermédiaire au pied du puits Joseph
Étape 5 : remontée en surface
En utilisant la cage (ascenseur) du puits Joseph.
Étape 6 : entreposage intermédiaire en surface et préparation du transport et du chargement
Étape 7 : transport vers les sites d’élimination ou de restockage
Étape 8 : acceptation des colis par le site de destination et restockage

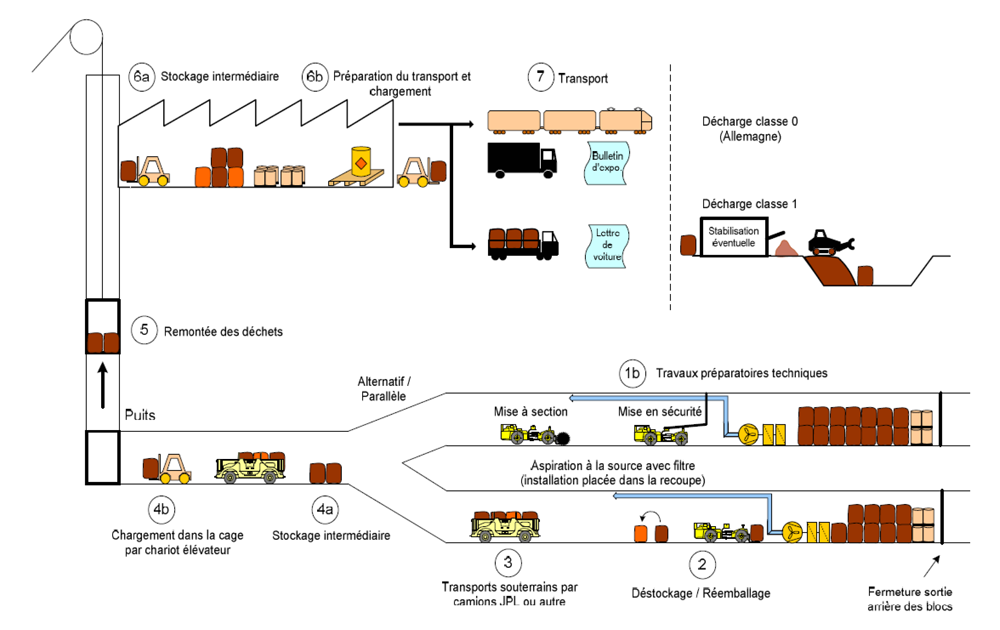

Schéma d’organisation des opérations de déstockage
